全過程工程咨詢的思考和認知
■ 北京筑信筑衡工程設計顧問有限公司董事長
王宏海
推行全過程工程咨詢的背景
一是“一帶一路”項目需要:“一帶一路”項目需要以中國投資帶動中國建造“走出去”,以中國建造輸出中國制造。但是,在中國建造中,工程咨詢服務技術標準與國際不接軌,是制約因素。
二是建設業主的需要:傳統碎片化咨詢服務已不能滿足各類建設業主的需要,比如房地產企業出于無奈,在集團內部實行“一條龍項目自管模式”,但組織過于龐大,管理成本較高。而政府業主對現行的碎片化咨詢、招投標現狀十分不滿,迫切需要專業透明、自證廉潔的工程咨詢服務。
三是工程咨詢行業自身發展的需要:設計、造價、監理、招標代理等各類專業咨詢企業均遇到了發展的瓶頸或天花板,低水平同質化競爭,急需創新突破。
全過程工程咨詢 與建筑師負責制的關系
在房屋建筑和市政工程領域,全過程工程咨詢等同于建筑師負責制,也就是國際建筑師業務通用的執業范圍,與國際建筑師協會(UIA)、美國建筑師協會(AIA)、英國皇家建筑師學會(RIBA)的建筑師執業規則和范圍基本一致。
全過程工程咨詢的重點、難點和焦點

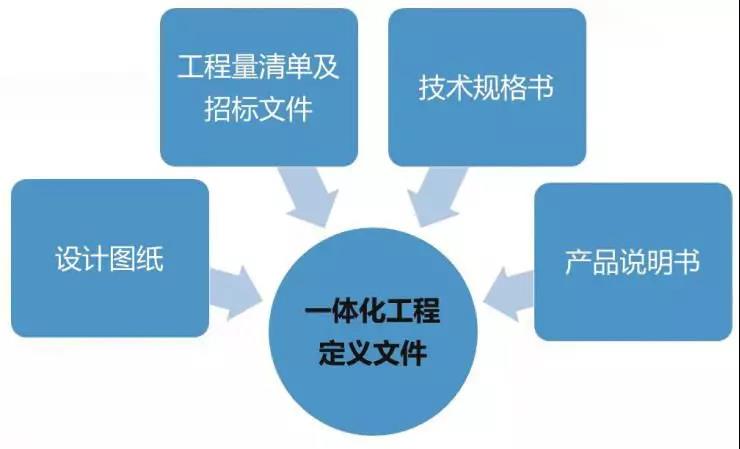

工程咨詢是一種服務產品,是工程建設的龍頭和靈魂,關系到工程項目定義權及產業鏈話語權,它按階段可分為全過程工程咨詢和分階段咨詢。對于全過程工程咨詢,設計是主導,策劃是先行,造價是靈魂,重點是提供一體化工程定義交付文件(圖1),難點是把造價融入設計全過程,焦點是施工招投標,落地點是招標文件和施工合同。設計為主導,是指全過程咨詢中“設計”應包括或“引領”造價、監理等專業咨詢,為業主“提供建筑經濟、合同管理、施工監督與項目管理等服務。”這里,未必是以設計院為主導,但設計院有天然優勢。事實上,誰能“罩”得住設計,誰就有可能成為全過程工程咨詢的牽頭方。

圖1
全過程工程咨詢須 與造價管理改革同步推進
造價咨詢是全過程工程咨詢的靈魂,貫穿項目決策、設計、招投標、監理、竣工等項目管理全過程。工程造價與施工招投標一體兩面,互為唇齒,不可分割。當前,包括施工招標、計價、施工合同等在內的工程造價管理,事實上形成了“雙軌制”:政府工程依據“國家定額價+投標最高限價”,計價形式復雜,招投標市場較為混亂,糾紛多,造價高,社會關注,急需改革;以大型房地產企業為代表的社會資本依據企業定額及市場價,計價簡單,造價低,但亟需統一、規范的計價規則。目前,宜結合推行全過程工程咨詢,全面落實《關于進一步推進工程造價管理改革的指導意見》(建標[2014]142號),推行實物量清單全費用綜合單價,加快以“市場決定工程造價”為目標的造價及招投標制度改革,以企業定額取代國家定額,實現造價管理國際化、市場化。研究發現,若不配套推進造價管理及招投標制度改革,全過程工程咨詢(建筑師負責制)將難以順利推行。
全過程工程咨詢有助于建立業主方、 咨詢方、承包商“鐵三角”關系
“放管服”中應加強對建筑市場治理的管理力度,對工程項目分三類研究,分別施策,著力于構建業主方、咨詢方、承包商“鐵三角”關系,以全過程工程咨詢為抓手助力業主提升項目管理能力。第一類政府工程,重點是解決“真招標”問題,即招標目的是選擇質優、價低、信譽好的承包供應商,這是政府工程推行全過程工程咨詢的前提;第二類房地產工程,發展基于擴初設計即招標圖設計的工程總承包,實質上就是國際DBB模式;第三類社會工程,即民營、外資、世行項目,業主須建立可靠、穩定的全過程工程咨詢顧問,發展國際DBB模式。其中,政府工程項目管理應向大型房地產企業借鑒和學習。
防止碎片化咨詢“拼接”變身 全過程工程咨詢
碎片化咨詢下各專業咨詢各自為政,設計、造價、招標文件相互分離,加之“國家定額價+投標最高限價”的存在,客觀形成了圖、材、量、價的分體,導致大量錯、漏、碰、缺,各專業咨詢方的服務被割裂,造成各責任主體方應承擔的責任“漏”到業主身上,業主苦不堪言,甚至因難以自證廉潔而造成懶政、惰政。全過程工程咨詢及分階段咨詢與碎片化咨詢的最大區別在于,咨詢服務過程及各專業咨詢之間始終貫穿一條主線——“先定義,后資審,最低評標價中標。”當前,剛剛開始探索、推進全過程工程咨詢,須注意區分碎片化咨詢不是分階段咨詢,防止碎片化將咨詢“拼接”后以全過程或分階段咨詢的面目出現。同時,必須注意全過程工程咨詢從內涵、實質上也完全不同于項目管理、代建制。

圖2

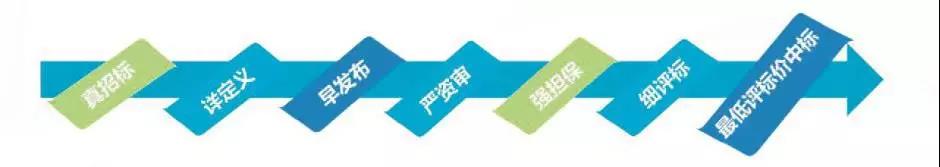

貫穿全過程工程咨詢的招采模式
全過程工程咨詢的焦點是施工招投標,落地點是招標文件及施工合同,其全過程貫穿一條主線,這就是國際招采模式與工程定價體系(圖2)——“真招標,早發布,詳定義,嚴資審,細評審,強擔保,最低評標價中標。”這種成套的、體系化的國際通行招采模式,基本上可克服碎片化咨詢條件下傳統招采模式的弊端:如工程定義分體式描述導致大量的錯、漏、碰、缺;暫定價、變更及二次招標多,決算久拖不決;扯皮多、拖工期、易被圍串標等。
全過程工程咨詢的交付成果、 服務內容、收費價格
工程咨詢服務商可分階段交付成果、提供服務,各階段的成果和服務之間“有機”聯系在一起,環環緊扣。參照國際建筑師服務范圍,結合國情,房屋建筑與市政工程全過程工程咨詢可分為5個階段。按完成5階段全部服務內容計,試點項目收費可視項目情況不同按工程總造價的7%-11%與業主協商確定,逐步探索、完善收費辦法。5階段包括的12項服務內容具體如下:
決策策劃階段
(1)項目建議書,選址意見書,設計任務書,可行性研究報告,建筑策劃書,概念方案設計;
(2)項目前期其他咨詢:環境影響評估報告,社會穩定評估報告,項目融資方案等;
設計報建階段
(3)方案設計(附估算),初步設計(附概算),施工圖設計(附預算);
(4)協助或代理業主辦理規劃報建手續;
(5)施工臨建設計與施工;
招標階段
(6)招標工程量清單,產品說明書,產品封樣,招標文件;
(7)協助或代理業主辦理招標報建手續,組織施工方報名、資格予審、發標、評標、定標、簽訂合同;
施工階段
(8)監理大綱,批復施工組織設計,批復開工報告,協助或代理業主辦理建設報建手續,工程開工;
(9)現場設計監理,合同管理,設計變更,進度款審核,實“現三控兩管一協調目標”;
(10)試運行,協助編制竣工圖,竣工驗收與結算;
使用階段
(11)建筑后評估;
(12)咨詢方定期回訪。
全過程工程咨詢的優勢
全過程工程咨詢以項目目標和客戶長遠利益為依歸,發揮專業化、集成化、前置化優勢,可為業主方節約工程造價的1/5,縮短建設周期1/5,提升工程質量及建設品質,助力提升業主方項目管理。它抓住了建筑市場治理的“牛鼻子”,還可促使施工方、監理方、造價咨詢、財政評審、政府審計等“合規、歸位”,建立業主方、咨詢方、承包商“鐵三角”關系,規范建筑市場治理,有利于解決工程領域腐敗問題。
全過程工程咨詢對各相關方的好處
第一,讓業主單位“省錢、省時、省心”,提升項目管理能力和水平;
第二,有助于設計、咨詢企業的轉型發展;
第三,加強政府管理部門的預算評審和管理,提升財政預算計劃的準確性;
第四,有助于提高建筑市場監管的有效性,尤其是有利于深化造價管理改革,解決招投標亂象;
第五,規范建筑市場有序競爭,引導施工企業憑實力、靠價格合規競爭,優勝劣汰。
全過程工程咨詢服務的國際“對標”
全過程工程咨詢(建筑師負責制)是與國際接軌、與市場接軌的工程咨詢制度。可引進、借鑒國際建協(UIA)職業實踐委員會“建筑師職業實踐政策推薦導則”對建筑師職業責任的界定:“包括提供城鎮規劃,以及一棟或一群建筑的設計、建造、擴建、保護、重建或改建等方面的服務。這些專業性服務包括(但不限于):規劃、土地使用規劃、城市設計、前期研究、設計任務書、設計、模型、圖紙、說明書及技術文件,對其他專業(咨詢顧問工程師、城市規劃師、景觀建筑師和其他專業咨詢顧問師等)編制的技術文件作應有的恰當協調,以及提供建筑經濟、合同管理、施工監督與項目管理等服務。”
注意區分全過程工程咨詢 與工程總承包
兩者在責任性質、價值訴求、盈利模式和服務采購模式上都完全不同,不可混為一談。前者系“包咨詢”,屬于包服務,不涉及物質化產品的生產,包括工程咨詢(投資)、代建制、勘察、設計、造價咨詢、招標代理、工程監理、項目管理等專業咨詢服務,提供的是智力型咨詢服務,收取的是費用,不宜實行價格競爭;后者系“包工程”,是一種物質化的建筑生產,提供的是實體化的建筑產品,獲取是工程造價,實行價格競爭性招標。必須注意的是,國際EPC工程總承包模式適用于石油化工、能源、污水處理等設備制造供應量較大、產能指標可量化考核的工業項目,并不適用于房屋建筑項目,須防止借推行全過程工程咨詢之實,盲目推行工程總承包。
設計企業如何推進全過程工程咨詢
創新“三要素”,即人才、產品、市場,須“一把手”親自抓。一是打造復合型人才團隊,召回那些被開發商挖走的同事“回流”,組建設計、造價、招標、監理、項目管理、項目前期等相融合的專業人才團隊;二是樹立“產品研發”意識,做出特色及核心專長;三是抓市場承攬。第一,產品研發要扎實,做好技術準備和組織準備,同時以聯合體或合作方式解決資質問題;第二,須獲得業主的“超級信任”,要與業主方領導及管理團隊深度溝通,全面介紹全過程工程咨詢的優勢及操作要點,以高度的專業能力、研發成果和試點經驗,獲得業主方對全過程工程咨詢聯合體的充分信任。初期,應以社會資本、中小房地產企業為服務目標;第三,須向業主“一把手”說明,施工招標是全過程工程咨詢的焦點與核心,是維護業主利益、保障項目順利實施的關鍵所在。
本文出自中國勘察設計雜志
